大河网讯 5月8日13时28分,航空变电站4号主变一次充电成功,河南港区东500千伏输变电工程全面建成投运,标志着我省第51座500千伏变电站——500千伏航空变电站正式带电运行。工程投运后提高郑州区域供电能力35万千瓦,进一步优化航空港区电网结构,为比亚迪工业园等重要企业提供可靠的供电保障。

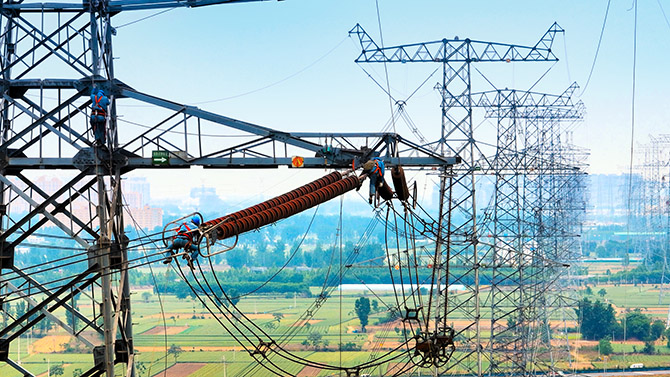

河南送变电公司作业人员进行线路π接施工。夏然摄
港区东500千伏输变电工程于2022年9月开工建设,是省内500千伏主网工程智慧工地建设的深化应用工程。在工程建设过程中,国网河南省电力公司运用GIM数字化系统,融合“三维推演、数字孪生、智能感知”三大技术,以“实用性”为目标,以工程进度为主线,按照安全、质量、进度、造价、技术、队伍、数字党建、环水保等8个专业维度对工程建设实施全过程立体化管控,以数据贯通带动业务协同,推进传统工程建设模式向智慧化、数字化转变。

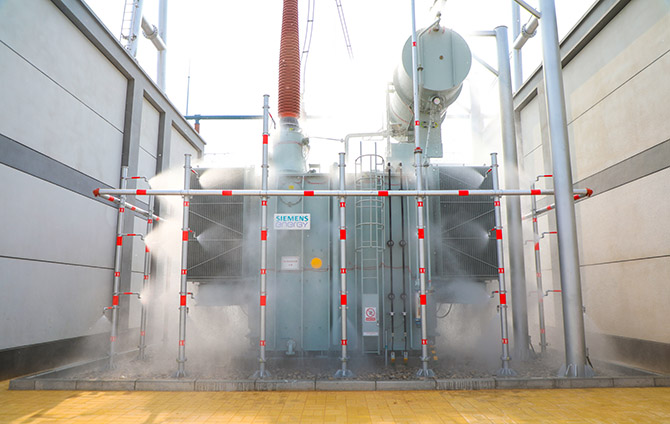

运维人员开展主变压器消防水喷淋试验。李璐摄
港区东工程是国网河南电力继特高压豫南站、信阳金牛后第三个运用GIM数字化系统开展建设的工程,经过迭代升级,GIM数字化系统功能更多样,工程建设更安全、更高效、更环保。该工程拓展二次电缆敷设、泵房装饰装修等5项装饰装修推演,新增朝天钉、低挂高用违章识别、HGIS无尘化监测等18个功能,实现了建设进度把控、施工方案设计、安全管理、安装等智慧化。此外,智能终端采集数据、推演数据以及设计参数、出厂监造、安装调试、交接试验等环节线上化、结构化,并与设备模型关联绑定,还能为后续运维、扩建工作提供数据支撑。
为确保工程顺利推进,国网河南建设公司成立建设管理攻坚专班,依托基建大数据,编制工程建设“全景图”和关键环节“司令图”,运用GIM数字化系统开展建设工作。编制全过程风险底数思维导图,明确预控措施和责任人,关键工序三维推演,实现可视化交底;将质量通病、标准工艺等与模型关联,实现新型高压开关设备安装监测联动系统通风、降尘、除湿等功能;设置节点确保配套资源管控到位,制定配套计划,进一步细化里程碑节点计划;绘制四率曲线,实现变更流程电子化存档;在全景漫游功能中融合标准工艺、创优策划,开展多方协同会审,让设计方案进一步优化;应用手机APP定期考核人员安全、质量学习情况,常态化对分包队伍进行量化考核点评;对水土流失、污水水质定期采集预警提醒,实时监测作业环境,利用智能水电表自动统计水电消耗量。(裴培 吴韬)
